路寰綜合養護部搶修開發區道路路面修補
發布時間:2016-08-22 來源:

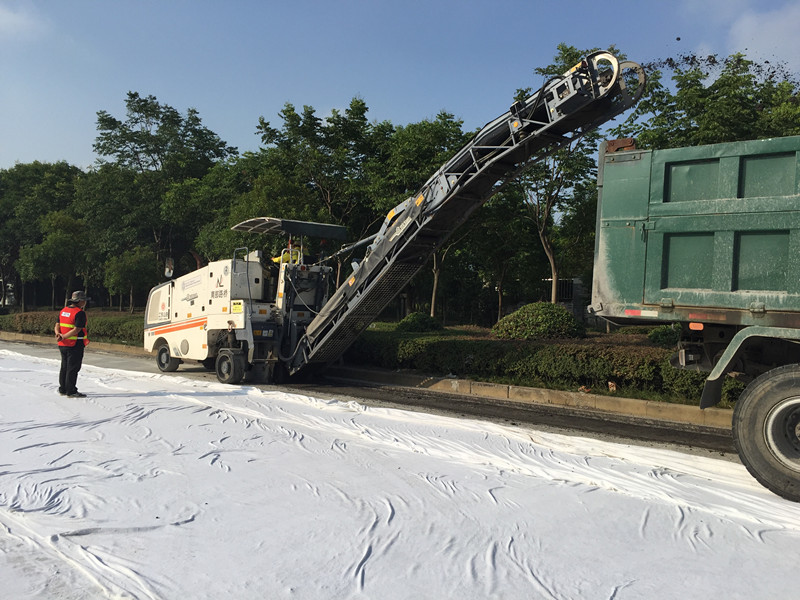

8月11日,路寰綜合養護部接到開發區修補紫金大道通知,要求5天之內完成道路路面修補。根據道路病害,養護部制定了修補方案:銑刨機銑刨10cm瀝青混凝土,挖除破損水泥混凝土基層,綁扎鋼筋網片并澆筑C35水泥混凝土25cm的基層,攤鋪6cmAC-13瀝青混凝土以及路面標線施工。

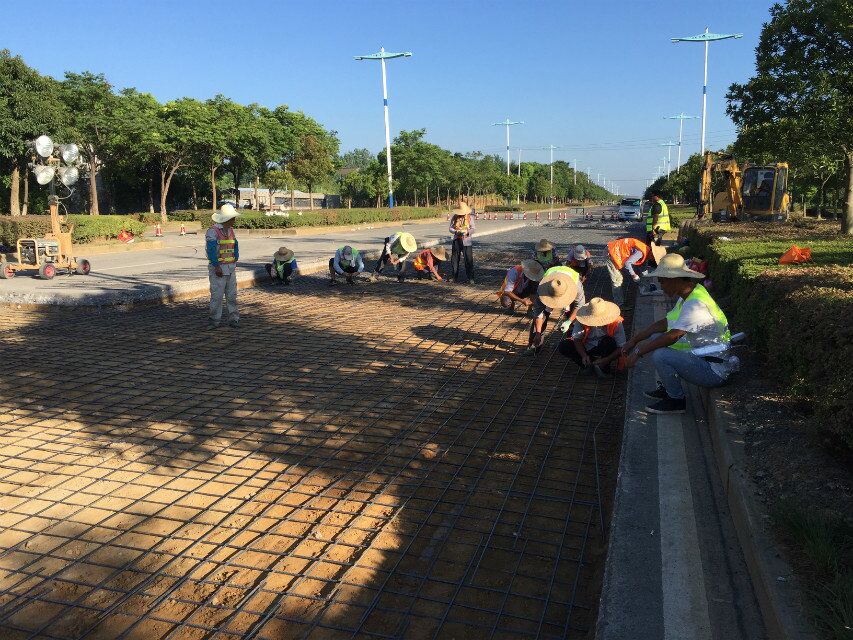

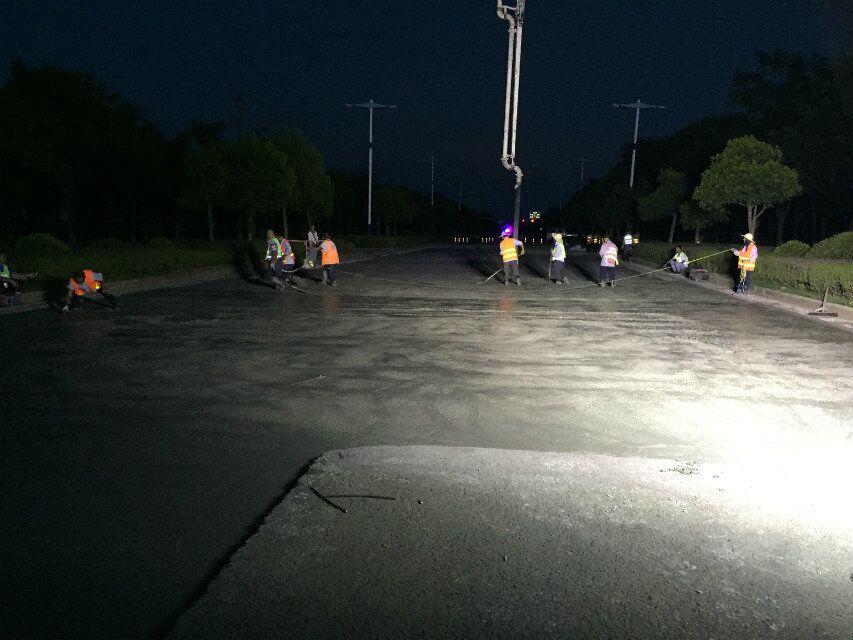

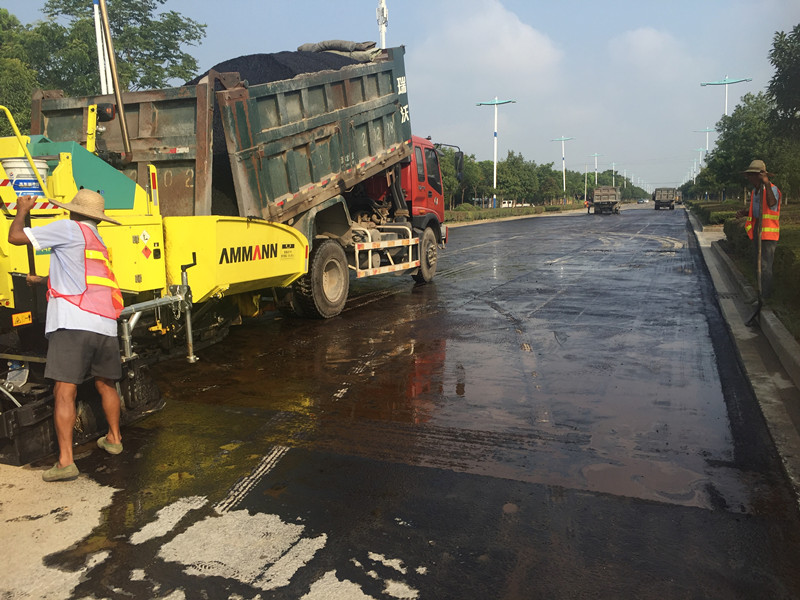

由于工期緊,為了保證水泥混凝土養生時間,連夜加班銑刨、挖除混凝土,在綁扎鋼筋網片后澆筑水泥混凝土,養生3天后攤鋪瀝青混凝土以及路面標線施工。
通過此次修補路寰綜合養護部總結了如何快速進行道路路面修補。加強組織安排并制定施工方案、保障機械與人工的投入、合理安排施工順序才能確保道路修補的快速性與安全性。(袁國安)
