G25-S242連接線改建工程左幅順利完工

發布時間:2016-10-08 來源:

       經過近70天的緊張施工,G25-S242連接線改建工程左幅施工于10月7日圓滿完成。

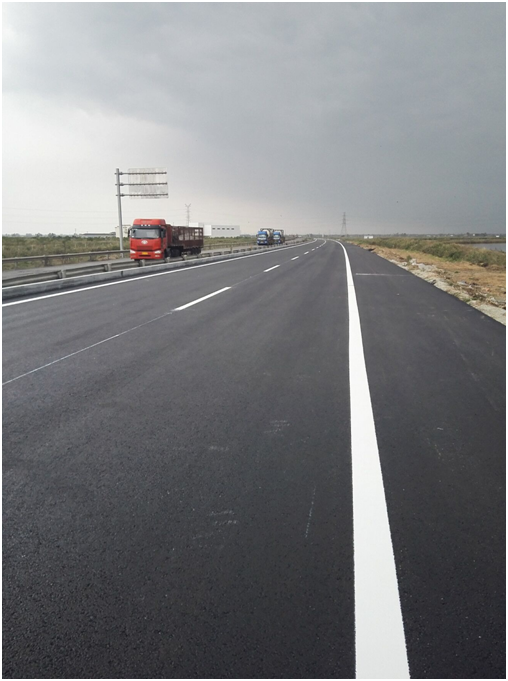

       該工程于7月29日開始施工,8月25日完成路基補強,累計澆筑混凝土1700余方;9月20日完成水穩基層施工,累計鋪筑水穩100000m2;10月7日完成瀝青面層施工,累計鋪筑瀝青混凝土60000m2;10月5日至10月7日完成3公里道路標線。截至目前,累計完成產值(合同價)1196萬元。
       施工期間,項目部全體職工恪盡職守、各盡所能,為項目的順利實施提供了全面的保證??偣だ钫駛ジ鶕椖刻攸c和工程進展情況及時編制技術方案,做好技術交底,為項目推進提供了良好的技術支撐?,F場負責人杭云貴憑借多年的工作經驗,緊盯施工現場,保障了各項施工作業有序推進;魏鑫、張浩浩兩位同志根據職責分工認真負責、任勞任怨;安全員劉建輝始終堅持安全巡查,排除安全隱患,及時進行安全交底,按時召開安全會議,為項目的安全生產創造了良好的條件。
       G25項目部將繼續發揚吃苦耐勞的精神,認真總結左幅的施工經驗,汲取教訓,細化工期,合理安排,力爭用50天的時間完成右幅施工,確保在合同工期內完成施工任務。(張浩浩)
